Lead time: por que seus pedidos estão demorando tanto?
Atacado e Distribuição, Indústria

Lead time: por que seus pedidos estão demorando tanto?

Equipe Domtec SistemasPublicado em Atualizado em

O pedido entrou às 10h, a regra é despachar no mesmo dia o que entra até as 14h, e mesmo assim o caminhão saiu sem ele. Quase nunca é uma etapa lenta: é o pedido parado entre uma etapa e outra, esperando aprovação, separação, conferência ou faturamento. Veja como medir o lead time do pedido na distribuidora, onde ele costuma ficar parado, um exemplo com o relógio na mão e o que mudar no fluxo para o pedido sair no dia combinado.

Quer ver no Yzidro em que status cada pedido está parado agora? Fale com a gente.

Na distribuidora e no atacado, o prazo de entrega é parte do produto: o cliente compra de quem entrega amanhã. Na indústria que entrega para revenda, o mesmo vale para o pedido que já tem produto acabado em estoque.

O que é o lead time do pedido

É o tempo entre a entrada do pedido e a saída da mercadoria. Ele soma dois tipos de tempo: o de execução, em que alguém está trabalhando no pedido, e o de espera, em que o pedido está parado numa fila. Na maioria das distribuidoras, a espera é muito maior que a execução, e é por isso que pressionar a equipe a trabalhar mais rápido quase nunca resolve.

O pedido que perdeu o caminhão

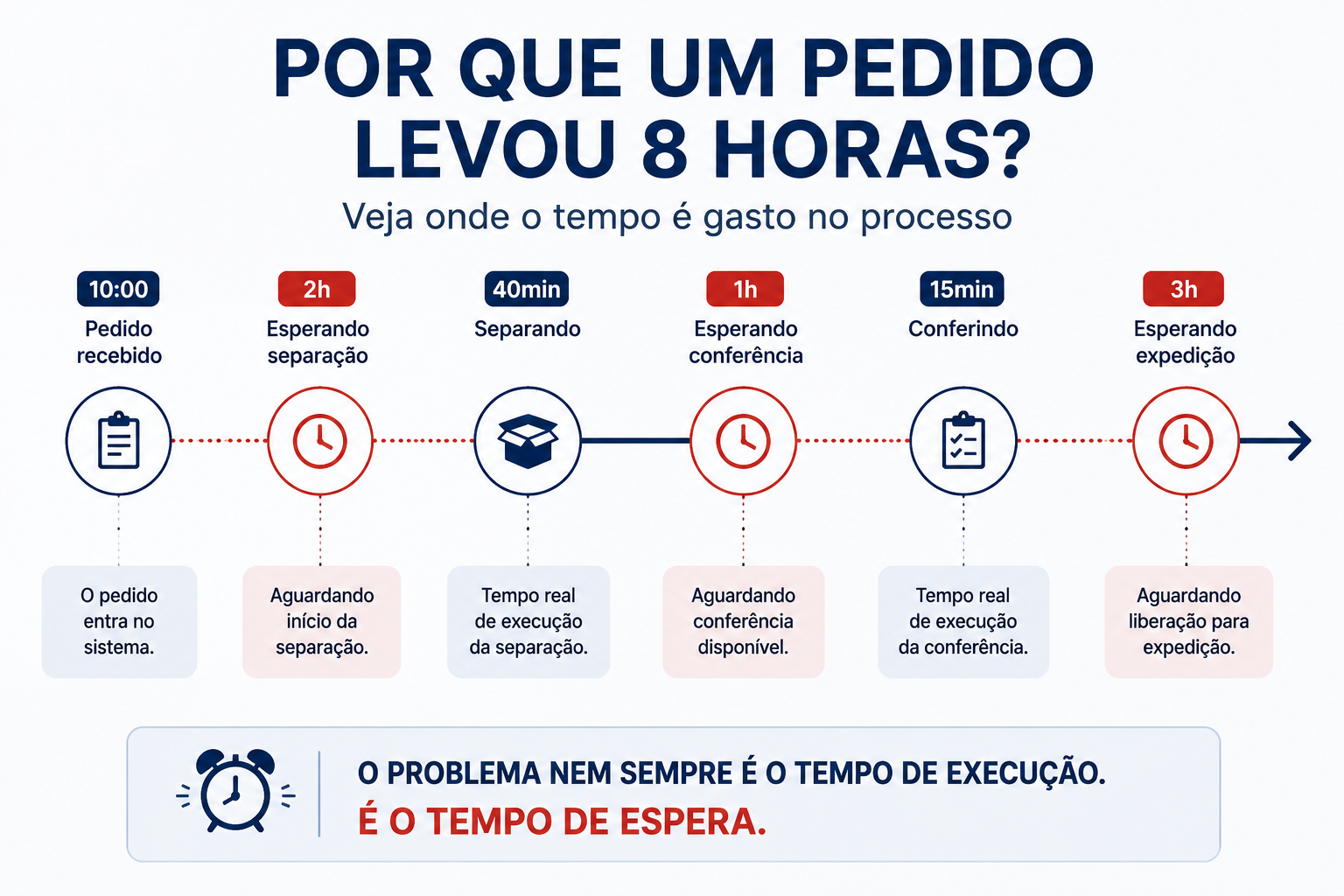

Exemplo com números hipotéticosUm pedido entra às 10h00 e é aprovado às 10h20. Fica na fila até 12h10, quando vai para a separação, que termina às 12h50. Espera a conferência, concluída às 14h30. É faturado às 15h20 e carregado às 17h10, depois que o caminhão da rota já tinha saído. Foram 7h10 do começo ao fim, mas só 1h20 de trabalho de fato. As outras 5h50 foram espera entre uma etapa e outra.
1h20 de trabalho, 5h50 de espera Espera na fila Trabalho Aprovaçãofila 15 min · trabalho 5 min Separaçãofila 110 min · trabalho 40 min Conferênciafila 85 min · trabalho 15 min Faturamentofila 40 min · trabalho 10 min Carregamentofila 100 min · trabalho 10 min 10h0017h10
Em cada etapa, a parte clara é o tempo parado na fila e a parte escura é o trabalho. O pedido perdeu o caminhão por causa das filas, e não da velocidade da equipe.

Onde o pedido costuma ficar parado

  • Na análise. Desconto acima do limite, cliente com título vencido ou condição de pagamento diferente seguram o pedido até alguém liberar.
  • No corte. Quando falta produto, ninguém decide quem recebe e o pedido espera.
  • Na montagem da carga. A carga é fechada uma vez por dia, no fim da tarde, e o que chega depois espera o dia seguinte.
  • Na separação. A lista não traz a localização do produto e o separador procura item por item.
  • Na conferência e no faturamento. Pedido conferido espera alguém faturar, nota autorizada espera o boleto, o boleto espera a impressão.

Quer saber quanto tempo os seus pedidos passam parados entre uma etapa e outra?


Como medir o lead time do pedido

  1. Registre o horário de cada mudança de status. Entrada, aprovação, carga, expedição e faturamento.
  2. Separe espera de execução. Quanto tempo o pedido ficou parado antes de cada etapa e quanto tempo a etapa levou.
  3. Acompanhe o percentual dentro do horário de corte. Dos pedidos que entraram até a hora combinada, quantos saíram no mesmo dia.
  4. Olhe a maior fila primeiro. A etapa em que os pedidos mais esperam é a que limita todo o fluxo.

7 mudanças que reduzem a espera

  1. Regras claras de liberação. Desconto e crédito com limites definidos por usuário, para que o pedido normal nem pare.
  2. Análise em lote, em horários fixos. O responsável libera os pedidos parados a cada uma ou duas horas, e não só no fim do dia.
  3. Corte decidido cedo. Quando o estoque não cobre todos, a distribuição é feita antes da montagem da carga.
  4. Cargas em janelas. Duas ou três montagens por dia, alinhadas ao horário de corte, em vez de uma só.
  5. Separação com localização. A lista sai na ordem do armazém e na ordem inversa de entrega.
  6. Faturamento por carga. Notas e boletos da carga inteira gerados de uma vez, e impressos juntos.
  7. Prioridade explícita. Quando tudo é urgente, nada é; a regra de prioridade precisa estar combinada.

Erros comuns

  • Cobrar velocidade de quem executa. Se o pedido passa cinco horas parado e uma hora em trabalho, acelerar o trabalho muda pouco.
  • Medir só a média. A média esconde os pedidos que atrasam sempre, como os de clientes com crédito no limite.
  • Prometer prazo sem olhar o estoque disponível. Pedido de produto já reservado para outro cliente vai parar no corte.
  • Deixar o faturamento para o fim do dia. A fila de notas e boletos no fim da tarde é a última a segurar o caminhão.

O conceito de lead time, como calcular e como ele aparece também nas compras e na produção da indústria está no post sobre o que é lead time.

Como o Yzidro ERP ajuda o pedido a sair no dia

  • Não saber onde o pedido parou → no Yzidro, o pedido passa por status definidos: aguardando análise, aprovado, em montagem de carga, carregado e faturado.
  • Fila na análise → a análise comercial e financeira pode ser feita em lote, mostrando o motivo de cada pedido parado, e cada usuário tem seu teto de desconto, para que o pedido dentro da regra siga direto.
  • Crédito decidido no improviso → o limite de crédito bloqueia automaticamente o pedido com limite estourado ou título vencido, e a análise de crédito mostra saldo, atrasos e histórico do cliente.
  • Falta de produto sem decisão → o corte de pedido mostra vendido contra estoque e permite distribuir igualmente ou proporcionalmente, ou trocar por similar.
  • Separação demorada → as impressões do carregamento trazem a localização do produto, o carregamento total por item e a ordem decrescente de entrega.
  • Faturamento pedido a pedido → o faturamento pode ser feito por carga, os boletos saem filtrando pelo carregamento e pedido, nota e boleto podem ser impressos juntos na ordem de entrega.

Perguntas frequentes sobre lead time de pedidos

Como definir o horário de corte dos pedidos?

Contando de trás para frente a partir da saída do caminhão: o tempo de faturamento, de conferência, de separação e de análise, com uma folga para imprevistos. O horário de corte é o último momento em que um pedido ainda consegue passar por todas essas etapas a tempo.

O que fazer com pedidos parados na análise de crédito?

Definir quem libera, em que horários e com que critério. Clientes com histórico bom podem ter limite maior para não parar; os bloqueados por título vencido precisam de contato rápido com o cliente, de preferência antes da montagem da carga.

Vale a pena montar mais de uma carga por dia?

Quando o volume permite, sim. Duas ou três janelas de montagem reduzem a fila do fim da tarde e distribuem o trabalho da separação e do faturamento ao longo do dia. O número certo depende das rotas e da frota disponível.

Qual a diferença entre lead time do pedido e prazo de entrega?

O lead time do pedido vai da entrada até a saída da mercadoria. O prazo de entrega inclui também o transporte até o cliente. Reduzir o lead time interno é o que permite oferecer prazos de entrega mais curtos sem depender só da transportadora.
